2025/2/14
内部施工状況

フローリング貼り工事施工中です。

2025/2/13
外部施工状況

階段踊り場 排水金物取付

2025/2/10
外部施工状況
サイディング貼り工事施工中です。

2025/2/10
内部施工状況
フローリング貼り工事施工中です。

2025/2/10
内部施工状況

2025/2/6
外部施工状況
サイディング貼り工事施工中です。

2025/2/6
ユニットバス設置工事が施工されました。

2025/2/3
内部施工状況
システムバス設置の様子です。
建物内部は現在木工事中ですが、壁や建具などが出来上がってから浴槽やパネルを搬入すると、入りずらかったり、ぶつけて傷をつけてしまったりする恐れがあるため、このように早い段階で設置するようにしています。

2025/2/3
外部施工状況
外部庇取付の様子です

2025/1/30
外部施工状況
サイディング貼り工事施工中です。

2025/1/23
内部施工状況
壁面に断熱材を重鎮しています。

2025/1/23
内部施工状況

2025/1/14
外部施工状況

2025/1/14
内部施工状況

2025/1/10
外部施工状況
外壁シート張りの様子です。

2025/1/8
内部施工状況

中間検査の立会いの様子です。
建物が完成してしまってからでは確認しにくい柱や梁、土台や屋根など、図面通りに正しく施工がなされているかを専門の検査員の方に確認してもらいます!
建物の安全性や質の向上の為に定められた検査で、決められた項目に従い厳しくチェックを受けたあと、検査に合格してから次の工程に進みます。

2025/1/6
外部施工状況

2025/1/6
内部施工状況

2024/12/27
内部施工状況

2024/12/25
外部施工状況

2024/12/24
外部施工状況

2024/12/24
内部施工状況

2024/12/24
外部施工状況

2024/12/20
内部施工状況

2024/12/16
外部施工状況
屋根下葺材【アスファルトルーフィング】を施工しています。

2024/12/16
外部施工状況
アスファルトルーフィングを敷いていきます。
【アスファルトルーフィング】とは、アスファルトを染み込ませてつくられたシート状の建材で、防水性、耐久性に優れています。
屋根が仕上がってしまうと、あまり目にすることが無くなる部分ですが、雨から大切な住まいを守ってくれる重要な役割をします。

2024/12/16
内部施工状況
柱と柱の間に斜めに入れてある部材を【仮筋交い(かりすじかい)】といいます!

2024/12/11
建て方

2024/12/11
建て方

2024/12/11
建て方

2024/12/11
建て方

2024/12/11
建て方

2024/12/10
建て方

2024/12/10
建て方

2024/12/10
建て方

2024/12/10
建て方

2024/12/10
建て方

2024/12/10
建て方

2024/12/10
建て方

2024/12/10
建て方

2024/12/10
建て方

2024/12/9
建て方

2024/12/9
建て方

2024/12/9
建て方

2024/12/9
建て方

2024/12/9
建て方

2024/12/9
建て方

2024/12/9
建て方

2024/12/9
建て方

2024/12/7
建て方
建物の形が分かるようになってきましたね!
チームワークの素晴らしさを感じられる、活気あふれる現場です!

2024/12/7
建て方
太い木材が組み合わさり、頑丈な骨組みが完成してきています!

2024/12/7
建て方
柱と柱の間に斜めに入れてある部材を仮筋交いといいます。

/2024/12/7
建て方
棟上げは、建物が形になっていく重要な瞬間です。
大工さんの息の合った仕事で、梁と桁が次々と組み上げられていきます!

2024/12/7
建て方
安全第一を心がけ、棟上げを行っていきます.

2024/12/7
建て方
梁と桁を組んでいる様子です。

2024/12/7
建て方

2024/12/7
建て方
2階部分に柱が次々と立ち始めました!

2024/12/7
建て方
2日目が始まりました。

2024/12/6
建て方

2024/12/6
建て方
床下地板を施工しています。

2024/12/6
建て方
大工さんたちの技術と力で手際よくどんどん形になっていく様子に圧倒されます。

2024/12/6
建て方
作業は順調に進んでおります。

2024/12/6
建て方
梁と桁を組んでいる様子です。

2024/12/6
建て方
クレーンで木材を下す業者さんを大工さんとの見事な連携でどんどん作業が進んでいます。

2024/12/6
建て方
レッカーで荷揚げしながら職人さん達が力をあわせて施工していきます。

2024/12/6
建て方
骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です!

2024/12/6
建て方
予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。

2024/12/6
建て方
土台の上に柱が次々に立ち始め、作業が着々と進められています。

2024/12/6
建て方

2024/12/6
建て方
重たい木材を高い場所など職人さんの元へ届けてくれるのがレッカー車です!

2024/12/6
建て方
建て方1日目。
いよいよ棟上げが始まりました!
職人の皆さま、安全第一で宜しくお願い致します。

2024/12/5
上棟準備
現場では足場が組まれました!

2024/12/4
上棟準備
大切な木材が濡れたりしないようにしっかりとシートを掛けていま

2024/12/3
上棟準備
土台敷きの様子です。

2024/11/30
上棟準備
土台敷きが行われています。

2024/11/28
上棟準備
【土台敷き】という作業を行う為の材料が搬入されました。
大切な木材が濡れたりしないようにしっかりとシートを掛けています。

2024/11/20
上棟準備

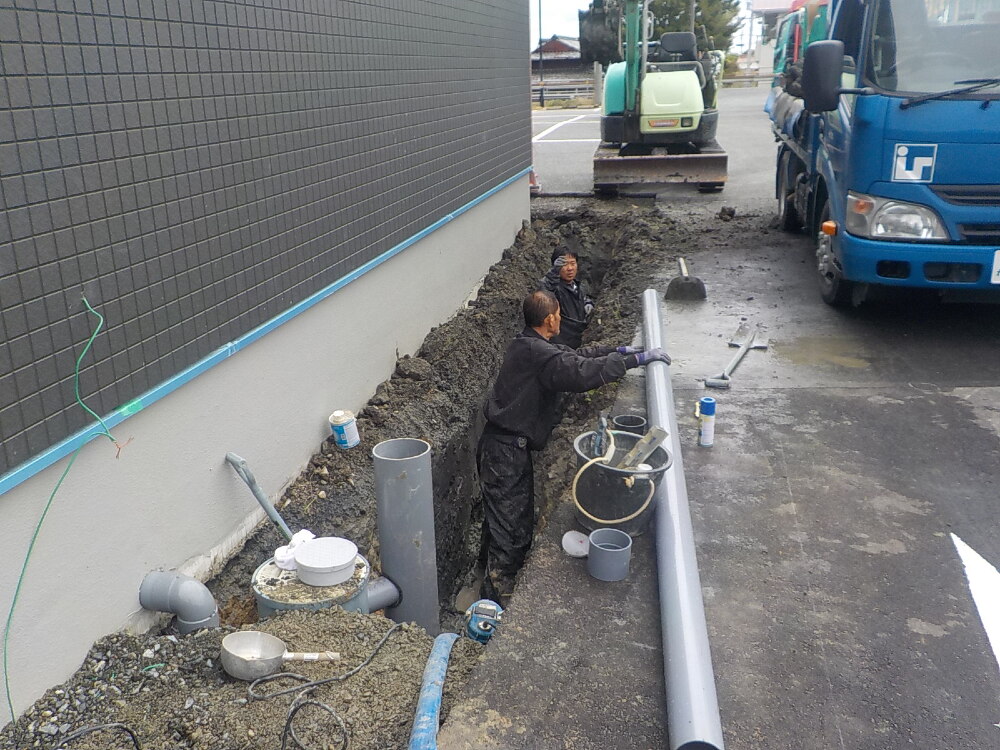

外廻り配管工事。

2024/11/18
上棟準備
外廻り配管工事。

2024/11/18
上棟準備
先行配管工事

2024/11/11
上棟準備
先行配管工事が行われています。
ブルーは給水で、ピンクが給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。

2024/11/11/
上棟準備
先行配管工事の様子です。

2024/11/6
上棟準備

2024/11/6
上棟準備

2024/11/6
上棟準備

2024/10/31
基礎工事
基礎から出ている金属の棒を【アンカーボルト】といいます。
アンカーボルトは基礎と土台をしっかりとつなぐ役割をし、地震や台風などのおおきな外力により、土台が基礎からずれたり、浮き上がったりすることがないようにしっかりと固定させる大事な金物です。

2024/10/31
基礎工事
養生期間が終了し、型枠が外されました。

2024/10/25
基礎工事
いよいよ基礎の立ち上がり部分の中へコンクリートを流し込みました。
基礎工事も終盤戦。
基礎は建物を支える大事な部分ですから、最後ましっかりと緊張感をもって施工していきます。

2024/11/24
基礎工事
基礎の立ち上がり部分に型枠が組まれました。
この後、型枠の中へコンクリートを流し込む作業です。
基礎は建物を支える大事な部分ですから、最後までしっかりと緊張感をもって施工していきます。

2024/10/23
基礎工事
しっかりと固めて強度を出していきます。

2024/10/23
基礎工事
コンクリート打設を行っています。
ベタ基礎という基礎で、建物の床下全体に鉄筋コンクリートを流し込んでつくる基礎です!
耐震性に優れていることや、地面からの湿気が建物に伝わりにくくシロアリ被害のリスクが低くなるといった特長があります。

2024/10/18
基礎工事
配筋工事

2024/10/17
基礎工事
配筋工事を行っています。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。
配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です!

2024/10/17
基礎工事
配筋工事の様子です。
細い金属の棒を図面通りに格子状に細かく組み合わせていきます。
建物を支える大事な基礎の骨組みですので、とても重要な作業です。

2024/10/16
基礎工事

2024/10/15
基礎工事

2024/10/15
基礎工事

2024/10/15
基礎工事
基礎配筋工事で使用する鉄筋です。
図面通りに正しく配置することでコンクリートの強度を確保することができます。
配筋工事は基礎コンクリートの骨ぐみとなる大変重要な工程となります。
しっかりと確認しながら工事を進めていきます!

2024/10/11
地鎮祭
本日、地鎮祭が執り行われました。
土木工事や建築などで工事を始める前に行う、その土地の守護神を祀り、土地を利用させてもらうことの許しを得ます。

2024/10/8
着工準備中

2024/10/4
先行工事
既存アスファルトの撤去

2024/9/27
先行工事
駐車場のアスファルト舗装

2024/9/13
先行工事
アスファルト舗装カッター入れ

2024/9/10
外部施工状況

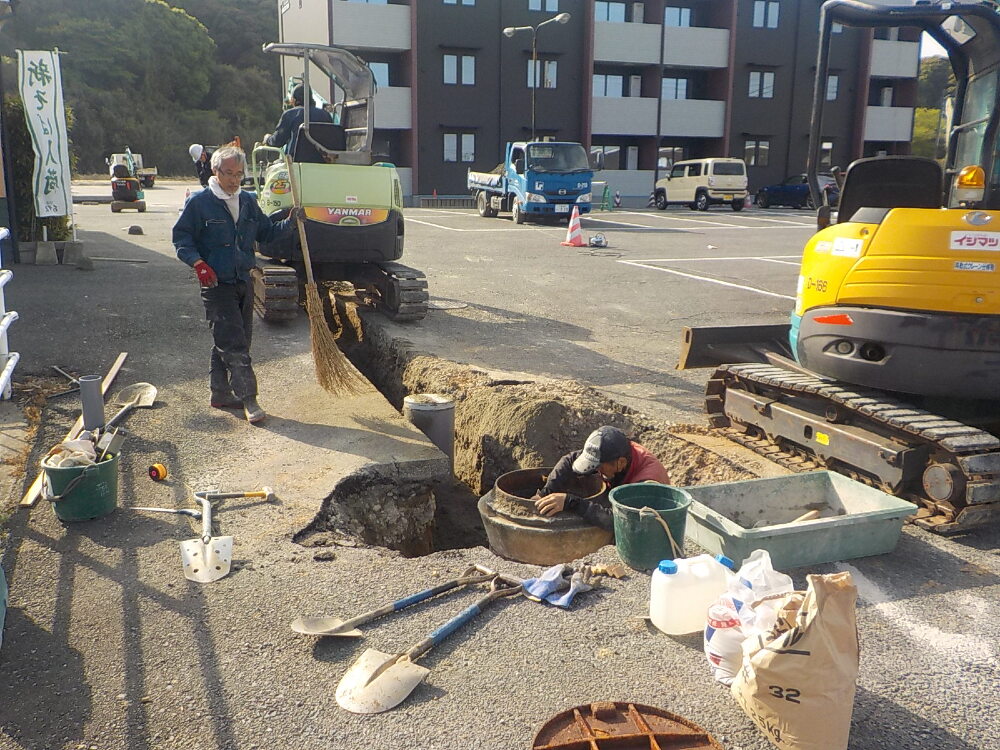

先行配管工事

2024/8/8
地盤調査
「地盤調査」とは、建物などを建てる前に、その地盤がどの程度の建物の重さに耐え、沈下に抵抗する力を持っているかを調べることです。
例えば、その土地が軟弱な地盤で、建物の荷重に耐えられないと、建物は沈下します。地盤調査では、建物が沈下するかしないか判断でき、沈下の恐れがあれば適切な対策(地盤改良)を行います。

2024/8/8
着工準備中
こちらの土地にアパートを建築します。
スタッフ一同、安心・安全を心掛けて頑張りますので、完工を楽しみにお待ちください。
何卒どうぞよろしくお願い致します。
